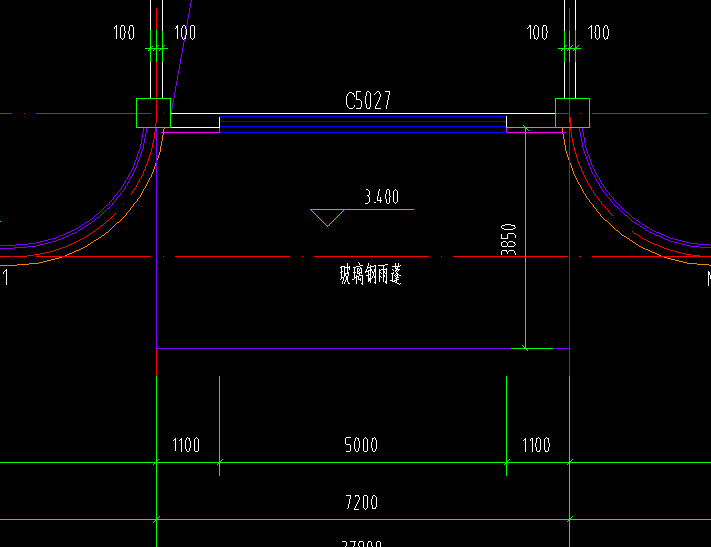

圖紙上有一個玻璃雨篷“示意圖”,但雨篷細節構造、玻璃種類、骨架規格間距等均無詳細說明
朋友們,如果你作為發包人,在編制招標工程量清單時,你會怎么辦?給大家?guī)讉€選擇(不定項選擇):
A.按專業工程暫估價處理
B.按暫列金額處理
C.按新增工程處理
D.按分部分項清單暫定工程數量處理
E.按工程變更處理
有句老話,種什么種子開什么花。選擇不同的處理方式,從價款支付方式、費用計算原理、風險分配等多個方面影響建安成本,進而對建筑成本管控都會產生根本性的影響。
要想科學的做對這道“選擇題”,就需要對專業工程暫估價、甲方直接分包專業工程、暫列金額、新增工程、暫定清單、工程變更這些名詞概念充分理解與揣摩。如果這個選擇題也是你的困惑,
請收藏起來,每天花幾分鐘,豐富造價知識。
首先,先來看選項A專業工程暫估價。
專業工程暫估價,是指發包人在工程量清單中提供的,在招標時暫不能確定工程具體要求及價格而預估的含稅的專業工程費用。
比如前面提到的雨篷,在招標階段,圖紙上表現出的雨篷這長樣,但將來有可能長這樣。所以,在招標階段,由于方案不確定,暫時不能確定雨篷的價格,
、只好按同類工程暫估,作為專業工程暫估價在總造價中體現。
那么,你以為暫估了雨篷價格就可以了嗎?站在全過程造價管理的角度,我們還需要考慮以下幾個費用:
1.專業工程暫估價,作為“暫估”,所以在后期有調整價格的可能性。
2.專業工程,在后期由甲方直接發包給專業公司時,需支付給主體總承包單位管理協調的總包服務費;當然,如果后期專業工程仍由總承包人中標施工,則總包服務費就可以不用支付了。
那么,回到開頭的話題,作為發包人,玻璃雨篷圖紙不詳導致價格不詳,但是肯定要進行施工的專業工程,因此完全可以采用專業工程暫估價處理。
但是能不能按B、C、D、E、F處理呢?下個視頻接著聊!
