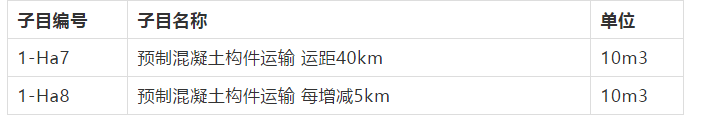

1、本定額中,預制混凝土構件運輸費定額子目(見下表):
2、預制混凝土構件運輸費定額子目的工作內容有哪些?
答:工作內容:按技術要求裝車綁扎(固定)、運輸、指定地點卸車堆放、支架穩固等全部操作過程。
3、擴展:常見預制混凝構件現場堆放的技術要求有哪些?
答:有以下幾方面需要注意:
1)預制墻板現場存放(專用支架,立放)
2)預制疊合樓板現場存放(存放層數不超6層,存放地面應保證平整夯實,并設有排水措施)
3)預制混凝土樓梯現場存放(存放層數不超6層)
4、關于預制混凝土構件運輸?shù)脑靸r計算,注意事項有哪些?
答:從算量與組價兩方面總結:
1)工程量計算:預制混凝土構件運輸工程量按構件安裝工程量乘以系數1.005以體積計算。

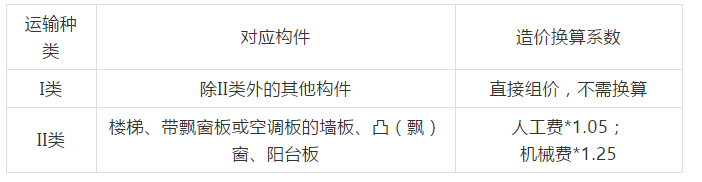

2)組價方面:預制砼構件運輸子目基本運距為40km,實際運距不同時,按每增(減)5KM調整,不足5KM按5KM計算。當運距大于120KM時,按交通運輸部門規定或市場運價計算,不執行構件運輸定額子目。同時,還應按下表區分不同的運輸種類,乘以相應系數計算:
(未完待續,以上內容由河南一磚一瓦結合《河南省裝配式建筑工程預算定額HA01-31(01)-2019》整理,與16建筑定額相同部分不再整理,如有不妥,歡迎交流)
明日預告:預制混凝土構件安裝
